ストーリー ポイントを合算して親とサブタスクを同期する
ストーリー ポイントは多くのアジャイル チームにとって不可欠です。ストーリー ポイントを最新の状態に保つための手作業を減らすには、自動化は最適な方法です。
このテンプレートでは、すべてのサブタスクのストーリー ポイントを合算して、この値で親課題を更新する方法を説明します。親とサブタスクのストーリー ポイントが常に同期している状態にします。
自動化レシピ

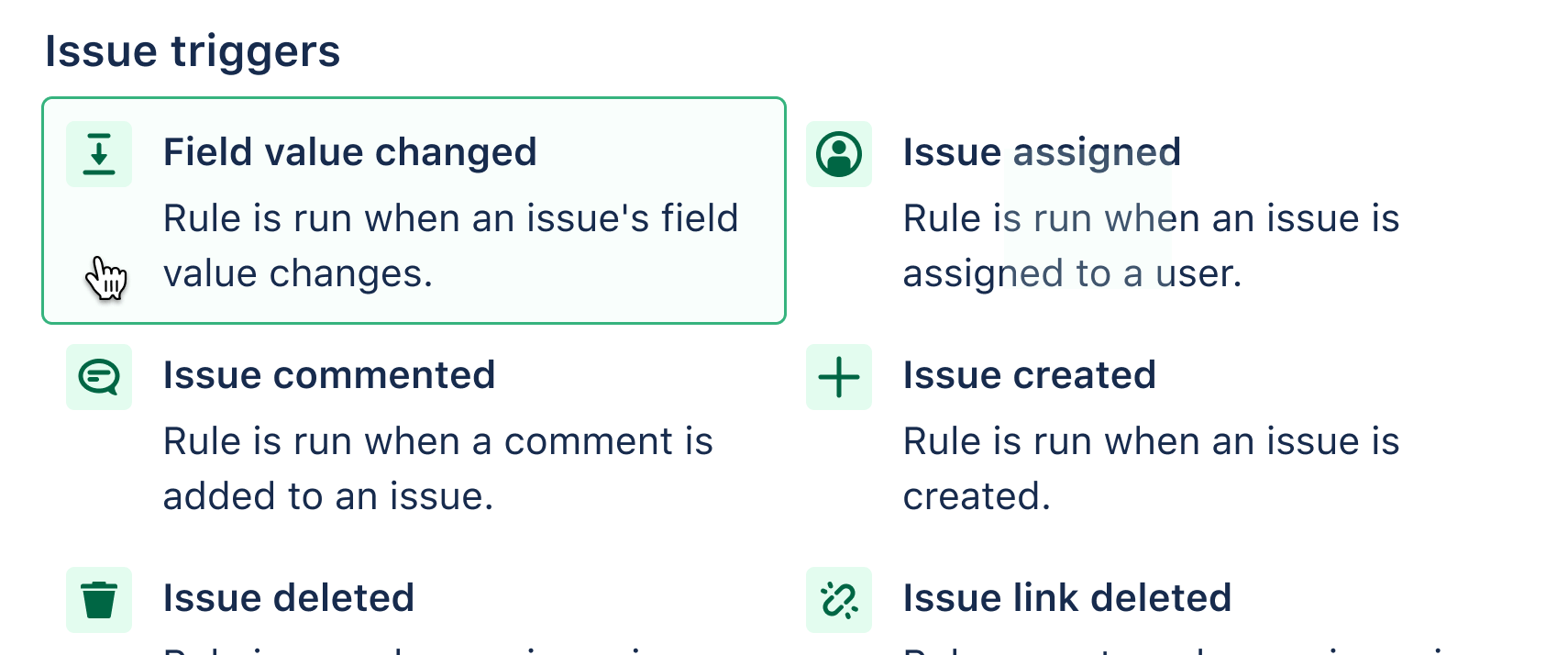

ステップ 1: トリガーを選択する
すべてのルールはトリガーで開始されます。この場合は、[フィールド値の変更] トリガーを使用します。リッスンしている正確なフィールドを選択します。この場合は「ストーリー ポイント」です。このフィールドが Jira で変更されるたびに、この自動化ルールが開始されるようになります。

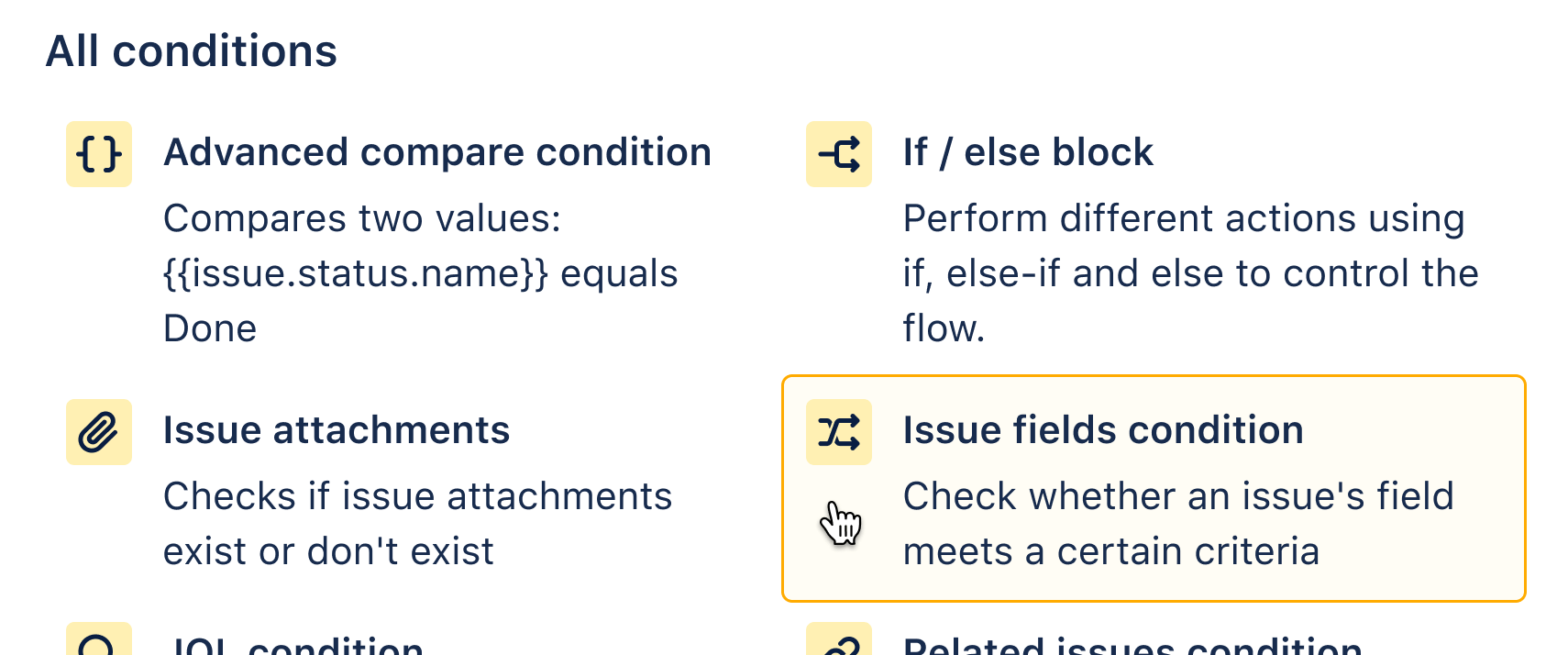

ステップ 2: 「課題フィールド」条件を追加する
条件によってルールが絞り込まれるため、条件はあまり広範囲に作用しません。ここでは、[課題フィールドの条件] を選択して、探している課題タイプがサブタスクであることを明確にします。進捗状況を確認するための良案は、これまで構築したものを声に出してみることです。「ストーリー ポイントのフィールド値が変更されるたび、それはサブタスクであり…」

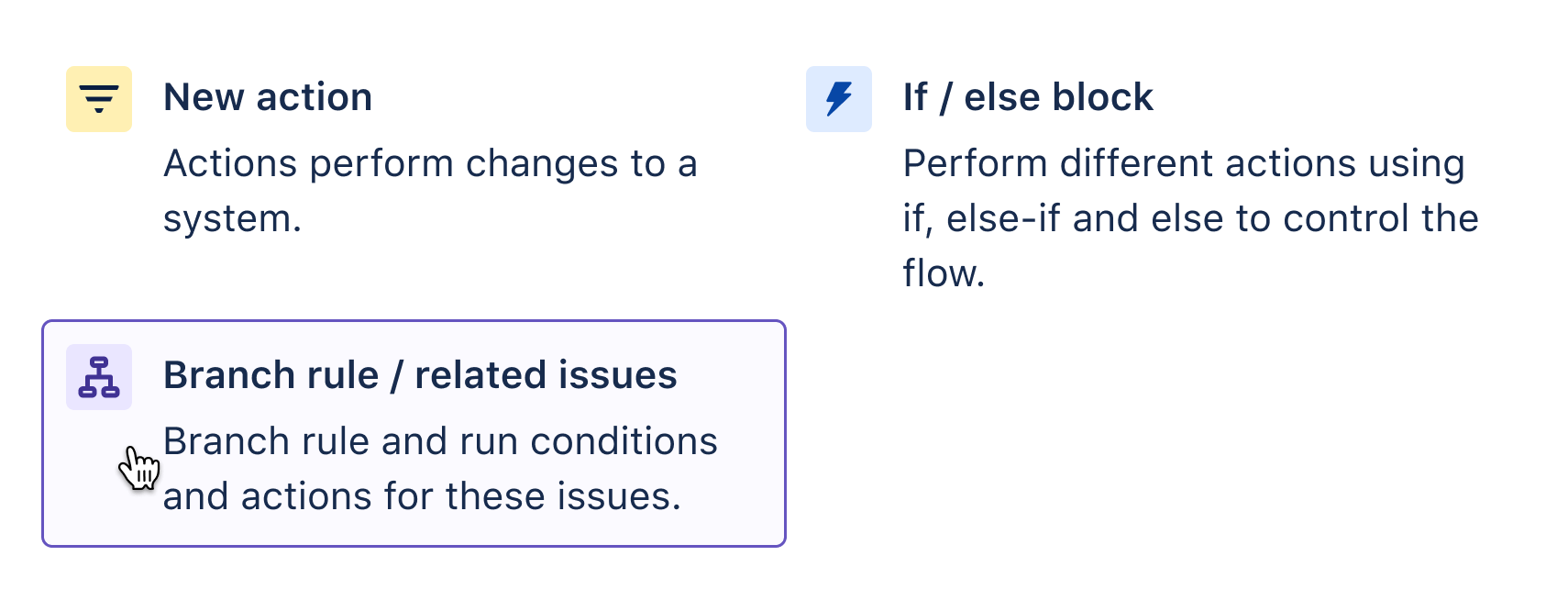

ステップ 3: ブランチ ルール/関連する課題を追加する
このブランチ コンポーネントを使用して、ルールのメイン トランクから離れて関連する課題に取り組めます。これは、必要なほぼすべてのものを実現できます。この場合は、サブタスクの親に対してアクションを実行するためにドロップダウン メニューで [親] を選択します。もう一度、声に出してみましょう。
「ストーリー ポイントのフィールド値が変更されるたび、それはサブタスクであり… 次にサブタスクの親の…」

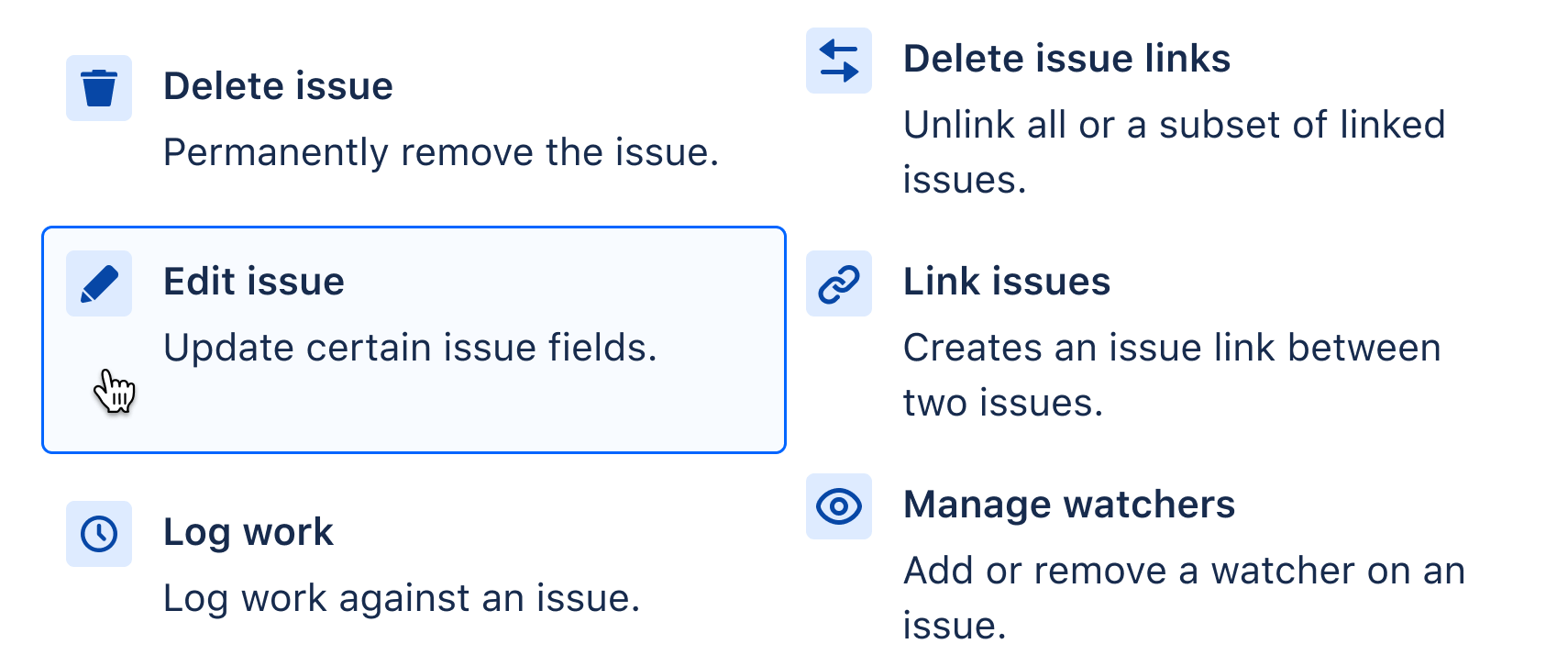

ステップ 4: [課題の編集] アクションを追加する
Jira でフィールドを編集する場合は、常に [課題の編集] アクションを使用します。ドロップダウン メニューで、作業するフィールド (カスタム フィールドを含む) を選択して編集します。

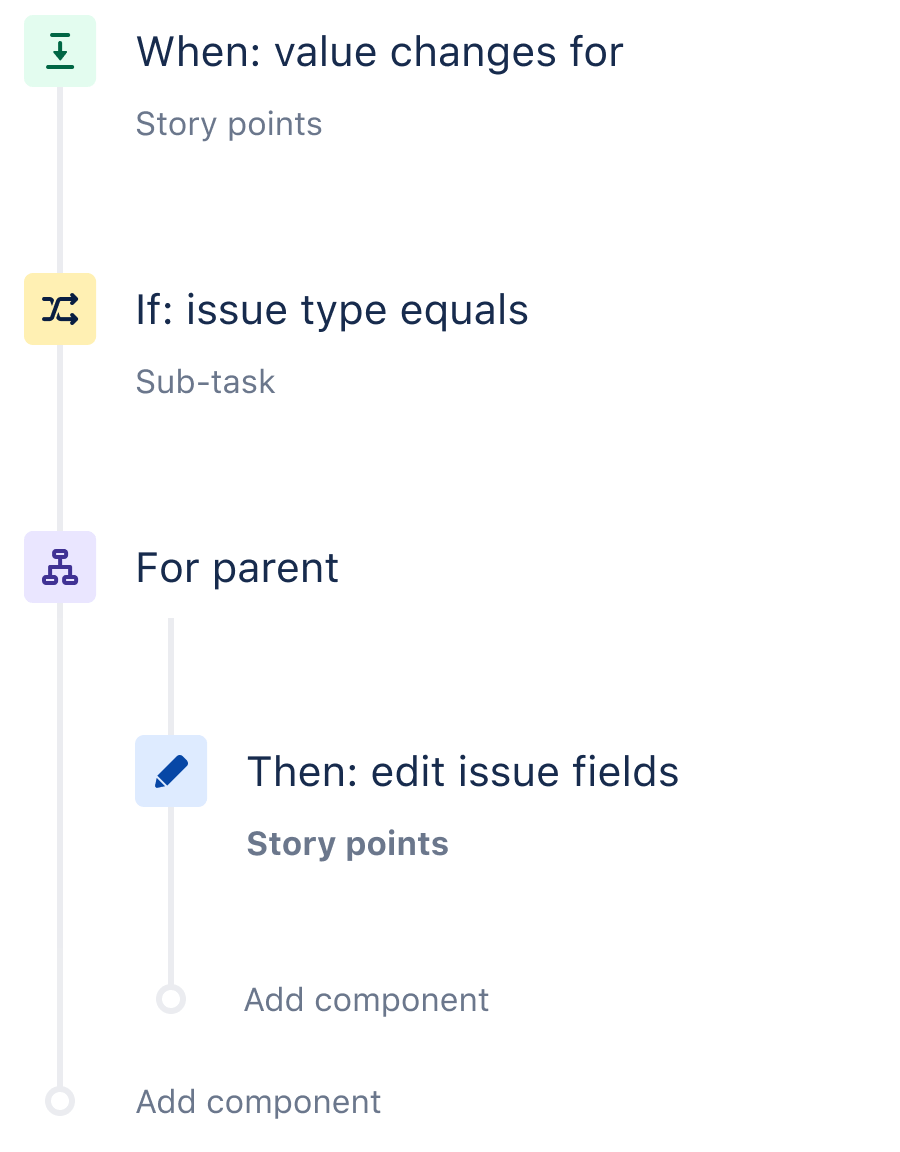

さまざまな方法でフィールドを編集できます。スマート バリューは、編集を行う上で最も強力な方法の 1 つです。これによって、Jira 内のほぼすべてのデータにアクセスして操作できます。スマート バリュー {{issue.subtasks.Story Points.sum}} を使用して、すべてのサブタスクのストーリー ポイントを合算します。
これで、サブタスクのストーリー ポイントが変更されるたびに、親課題に反映されるようになりました。
ステップ 5: テストする
これまでと同様に、このルールを自身のインスタンスでテストします。サンプル プロジェクトを作成して、ルールの詳細に関する監査ログですべてのパンくずリストを把握します。
Jira Automation の詳細
Jira Automation によるサブタスクの合計に関する詳細
スマート バリューの紹介
すべての役立つ Jira Automation リソースを含む 1 ページ
Jira Automation を使用した労働時間の合計
その他の便利なルール
課題を割り当てる
課題を自動で割り当てる
課題が担当者なしで登録されると、作成者に自動で割り当てられます。
課題を同期する
作業を同期する
エピックが「完了」にマークされると、そのすべてのストーリーも「完了」に移行されます。
通知
Slack の日次サマリー
スプリントでオープンな状態の課題のリストを含む日次 Slack メッセージを送信します。
DevOps
Jira を Bitbucket、GitHub、または GitLab と接続する
PR が Bitbucket、GitHub、または GitLab でマージされると、Jira で課題をトランジションします。
ITSM
古いサポート課題を自動でクローズする
顧客が 5 日間課題に応答しない場合は、コメントを残します。
