Story Points verbinden und übergeordneten Vorgang und Sub-Task synchronisieren
Story Points sind für viele agile Teams von wesentlicher Bedeutung. Durch Automatisierung kannst du den manuellen Aufwand der Aktualisierung von Story Points unkompliziert senken.
Anhand dieser Vorlage zeigen wir dir, wie du die Story Points aller Sub-Tasks verbindest und im Anschluss den übergeordneten Vorgang mit diesem Wert aktualisierst. Dadurch stellen wir sicher, dass die Story Points des übergeordneten Vorgangs und des Sub-Task stets synchronisiert sind.

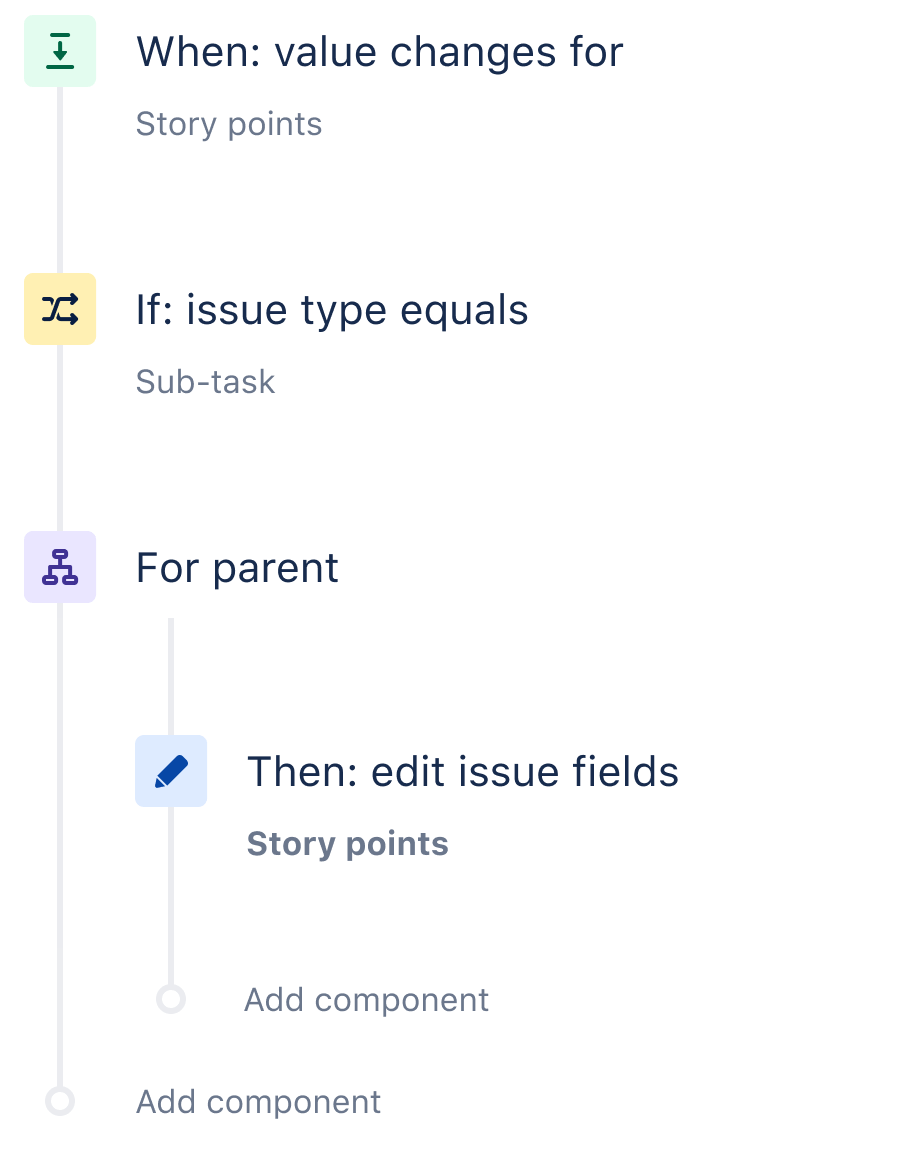

Das Rezept der Automatisierung

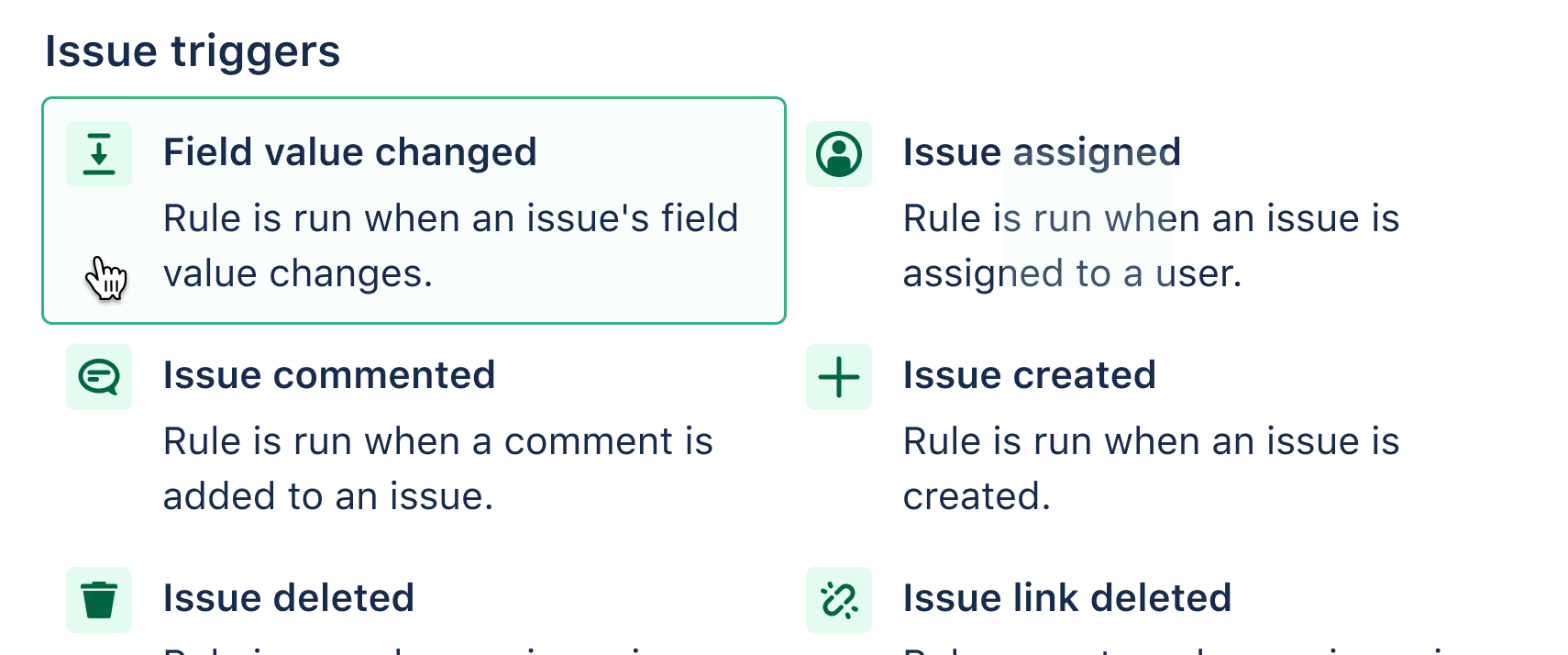

Schritt 1: Wähle deinen Trigger aus
Jede Regel beginnt mit einem Trigger. Im vorliegenden Beispiel wählen wir den Trigger Feldwert wurde geändert. Wir wählen das von uns gewünschte Feld aus, in diesem Fall "Story Points". Sobald sich der Wert des Feldes in Jira ändert, setzt diese Automatisierungsregel ein.

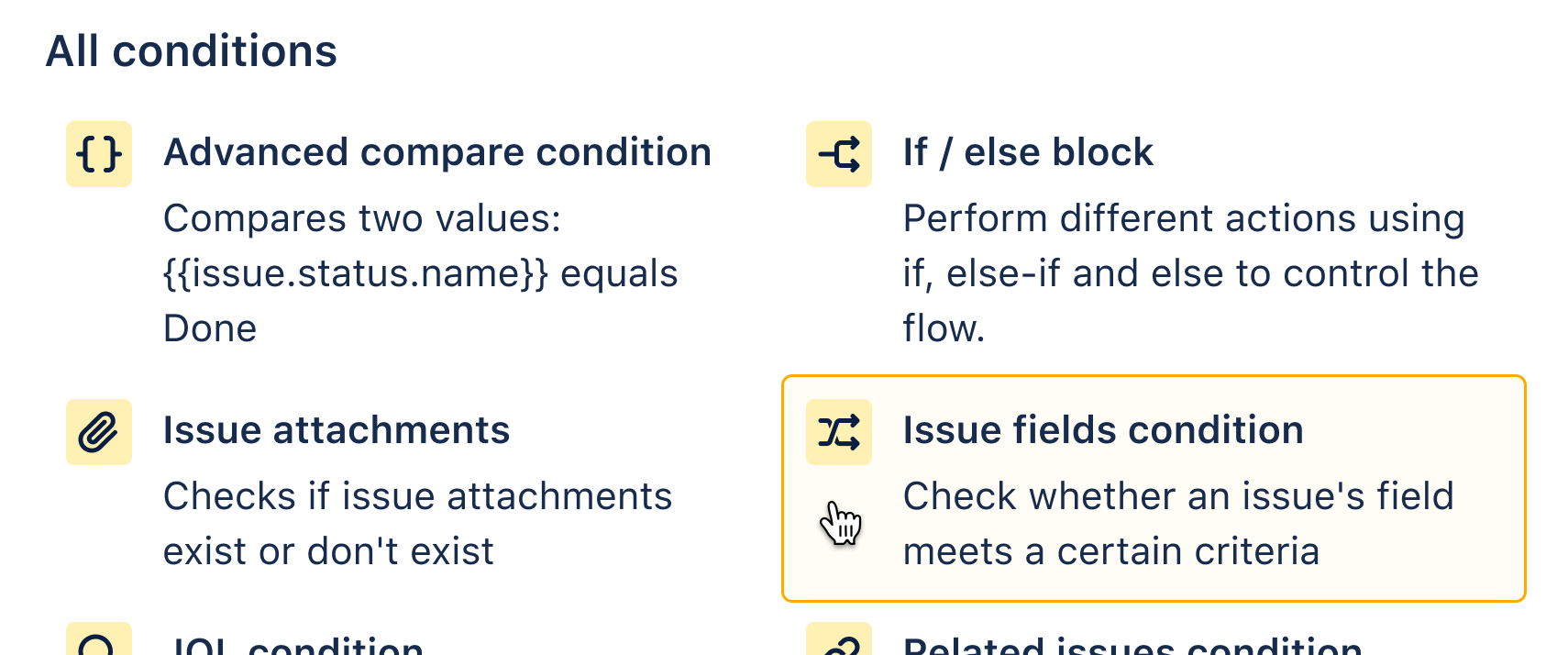

Schritt 2: Füge die Bedingung "Vorgangsfelder" hinzu
Eine Bedingung präzisiert die Regel, damit ihre Anwendung nicht zu weit gefasst ist. Wir wählen an dieser Stelle die Bedingung "Vorgangsfelder" aus und legen fest, dass der gesuchte Vorgangstyp ein Sub-Task ist. Es gibt einen guten Tipp, um deinen Fortschritt zu prüfen. Du sprichst einfach laut aus, was du bislang getan hast: "Wenn sich der Feldwert für Story Points ändert UND es sich um einen Sub-Task handelt …"

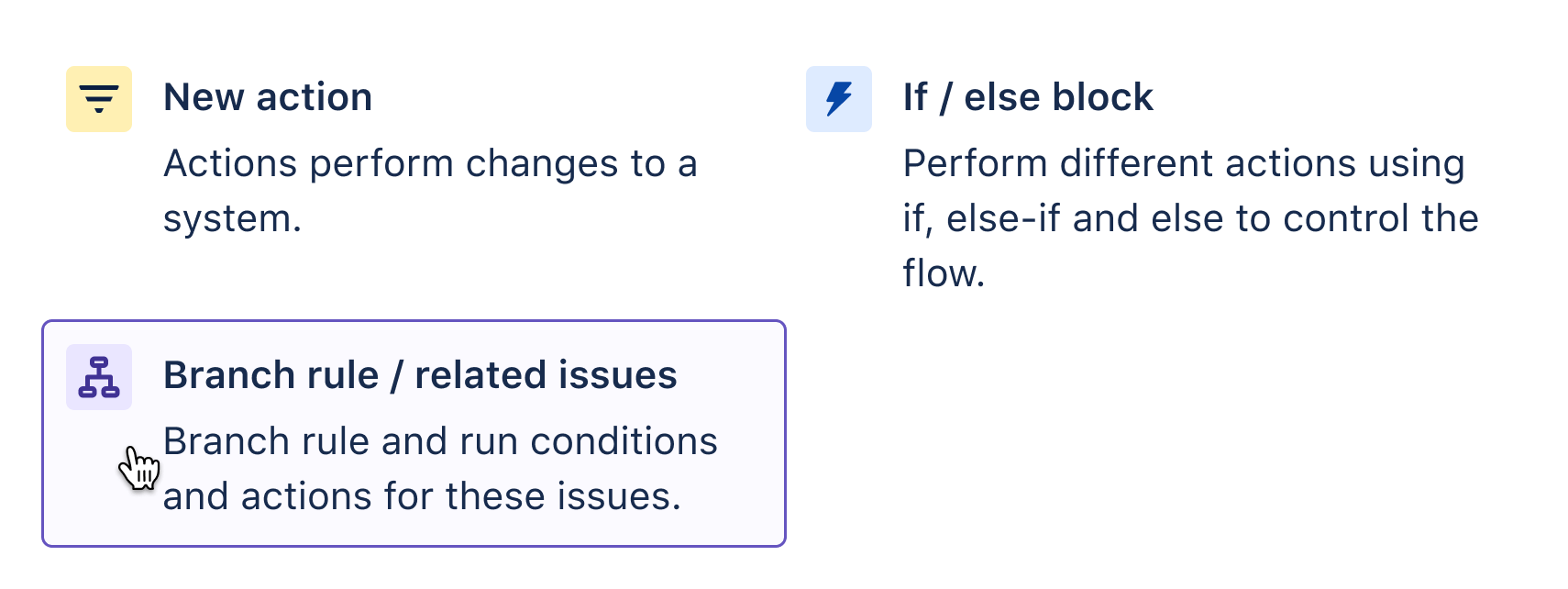

Schritt 3: Füge eine Branch-Regel bzw. zugehörige Vorgänge hinzu
Dank dieser Branch-Komponente können wir uns vom Regel-Trunk abwenden und an zugehörigen Vorgängen arbeiten. Und damit sollten alle deine Wünsche erfüllt sein! Jetzt wollen wir eine Aktion im übergeordneten Vorgang des Sub-Task ausführen. Wir wählen also im Drop-down-Menü die Option "Übergeordnet". Spricht es ruhig erneut laut aus:
"Wenn sich der Feldwert für Story Points ändert UND es sich um einen Sub-Task handelt, DANN gilt für den übergeordneten Vorgang des Sub-Task …

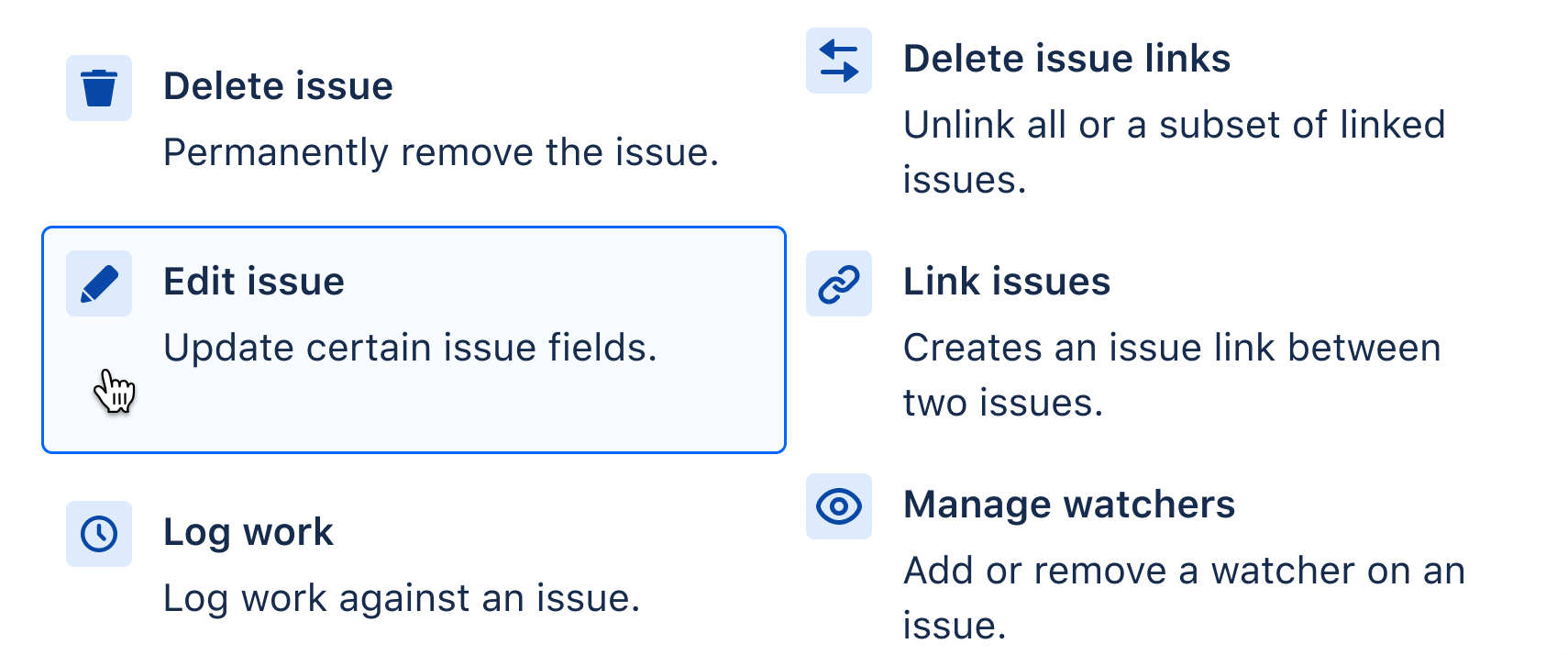

Schritt 4: Füge die Aktion "Vorgang bearbeiten" hinzu
Nutze jedes Mal, wenn du in Jira ein Feld ändern möchtest, die Aktion "Vorgang bearbeiten". Wähle dazu einfach im Drop-down-Menu das gewünschte Feld aus, einschließlich benutzerdefinierter Felder, und beginne mit der Änderung.
Ein Feld lässt sich auf viele verschiedene Arten ändern. Intelligente Werte gehören zu den wirksamsten Möglichkeiten. Sie ermöglichen dir den Zugriff auf fast alle Daten in Jira einschließlich ihrer Bearbeitung. Wir verwenden den folgenden intelligenten Wert, um Story Points aller Sub-Tasks zu verbinden: {{issue.subtasks.Story Points.sum}}
Sobald sich die Story Points eines Sub-Task verändern, spiegelt sich dies im übergeordneten Vorgang wider.
Schritt 5: Zeit für den Test!
Wie immer kannst du diese Regel in deiner eigenen Instanz testen. Erstelle ein Beispielprojekt und folge allen Breadcrumbs im Audit-Protokoll der Regeldetails.
Weitere Informationen zu Jira Automation
Weitere Informationen zum Hinzufügen von Sub-Tasks mit Jira Automation
Eine Einführung in intelligente Werte
Alle hilfreichen Ressourcen zu Jira Automation auf einer Seite
Anhängen von Arbeitsstunden mithilfe von Jira Automation
Weitere nützliche Regeln
Vorgänge zuweisen
Vorgänge automatisch zuweisen
Wenn ein Vorgang ohne eine zugewiesene Person erstellt wird, kannst du ihn automatisch der Person zuweisen, die ihn erstellt hat.
Vorgänge synchronisieren
Aufgaben synchronisieren
Wenn ein Epic als "Fertig" markiert ist, verschiebe alle seine Storys ebenfalls nach "Fertig".
Benachrichtigungen
Tägliche Slack-Zusammenfassung
Sende täglich eine Slack-Nachricht mit einer Liste aller Sprint-Vorgänge, die noch offen sind.
DevOps
Jira mit Bitbucket, GitHub oder GitLab verbinden
Wenn für eine PA ein Merge in Bitbucket/GitHub/GitLab durchgeführt wird, gib den Vorgang in Jira weiter.
IT-Service-Management (ITSM)
Alte Supportvorgänge automatisch abschließen
Wenn ein Kunde nicht innerhalb von fünf Tagen auf einen Vorgang antwortet, schließe den Vorgang und hinterlasse einen Kommentar.
