Tutoriais sobre o cronograma do Jira

Ative a visualização de cronograma

Em projetos gerenciados pela equipe:

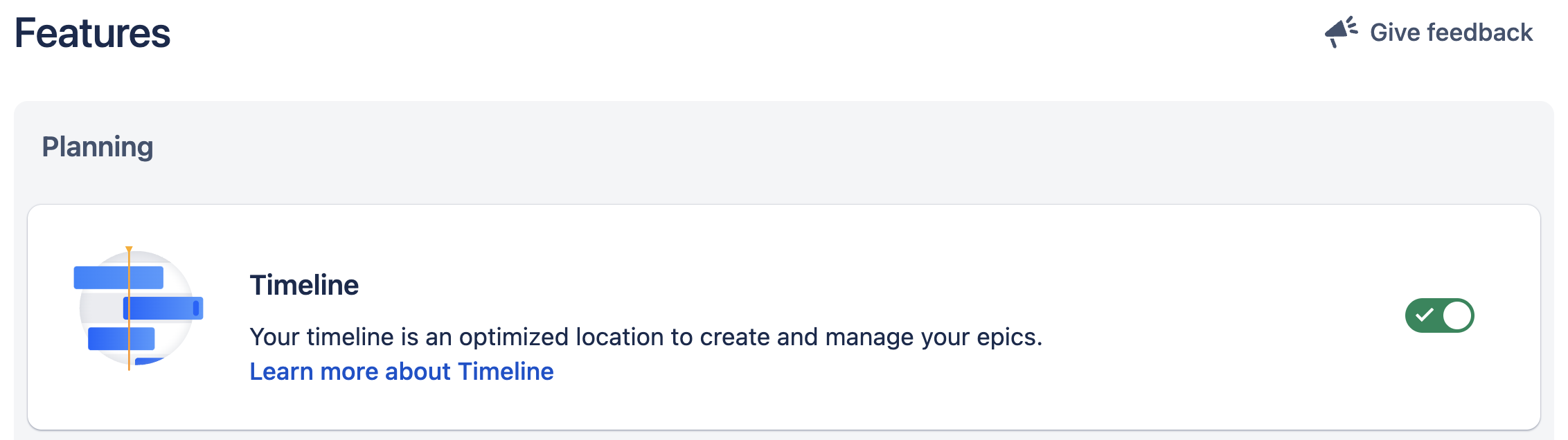

A visualização de cronograma é ativada sozinha e fica no menu de navegação lateral. Se o Cronograma não estiver ativado:

  1. Navegue até Configurações do projeto na barra lateral.
  2. Clique em Recursos e ative Cronograma.

Em projetos gerenciados pela empresa:

  1. Navegue até o quadro e clique em (•••) no canto superior direito. Clique em Configurações do quadro.
  2. Clique na guia Cronograma e ative o recurso.
Ativação do cronograma no Jira Software

Crie um cronograma

Criação de um epic em um cronograma vazio no Jira Software

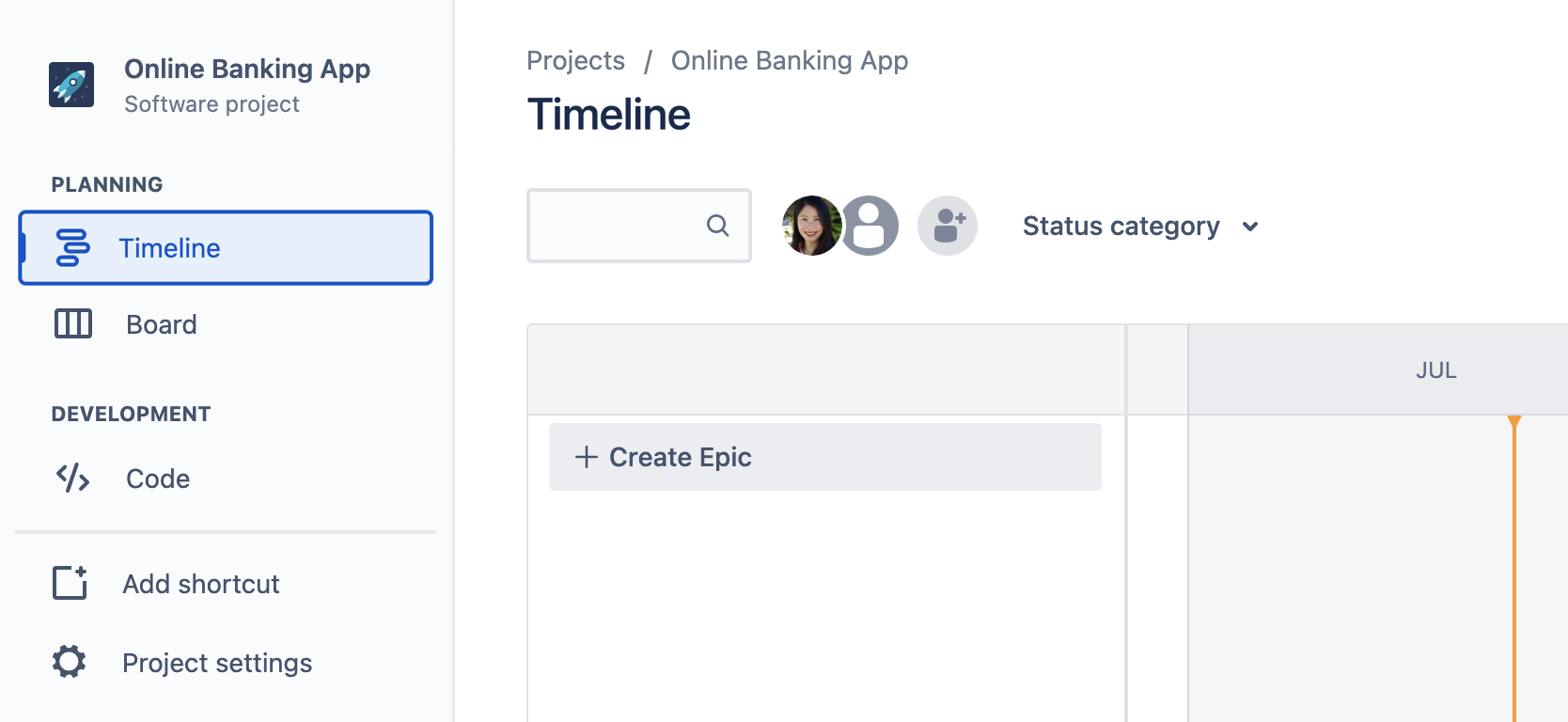

  1. Crie um projeto no Jira ou acesse um projeto já iniciado. Na barra lateral, clique em Cronograma.
  2. Clique em + Criar epic no cronograma para criar epics direto nele. Se o cronograma estiver vazio, basta começar a digitar para criar.
  3. Nomeie o epic e pressione enter. Você pode clicar duas vezes nos epics a qualquer momento pelo cronograma para adicionar informações como data de início e término, responsável, anexos e muito mais.
  4. Add child work items to your epic from the timeline by clicking + next to the epic name. Select the type of child work item using the drop-down and then name the work item.

Atribuição de datas de início e de entrega

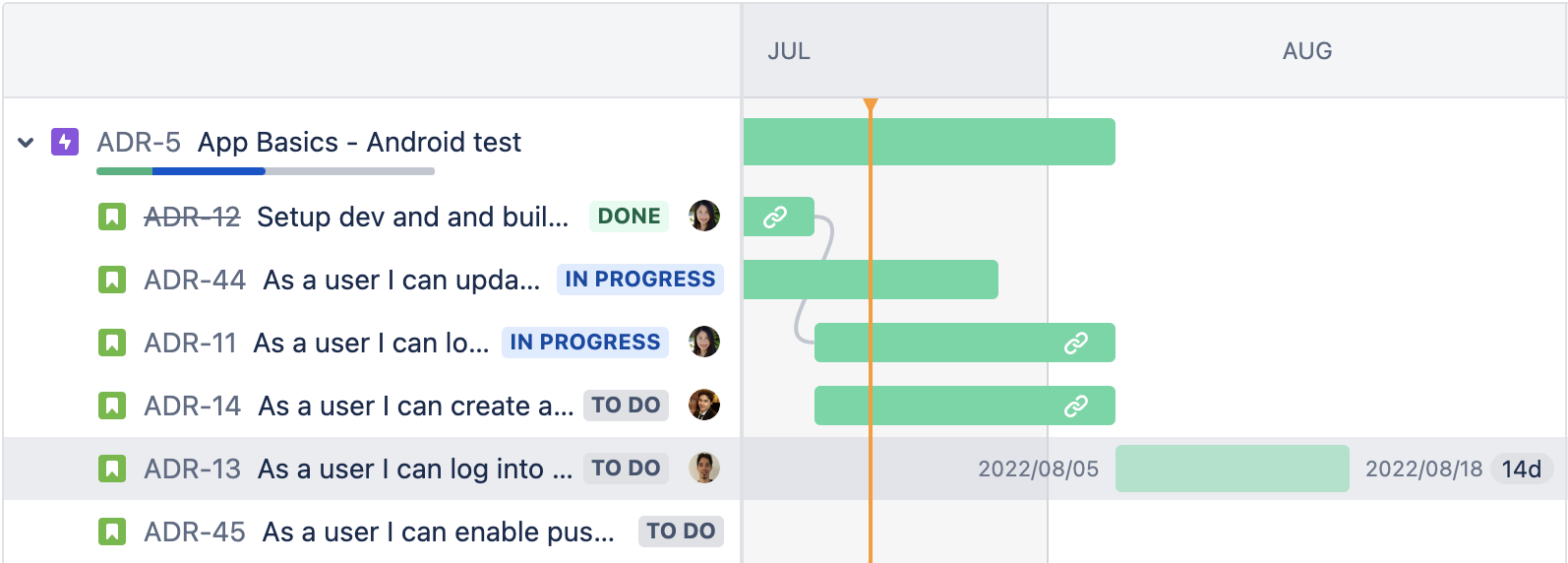

O comprimento da barra no cronograma se correlaciona com as datas de início e entrega definidas para o epic. Definir datas para o epic ajuda a:

  • Comunique planos com a equipe e forneça visibilidade às partes interessadas externas
  • Informe o mapeamento de dependências e ajuda no gerenciamento de recursos

Você pode atribuir datas de início e de entrega alterando o comprimento da barra.

Atribuição de datas nos roteiros do Jira

Filtros e configurações de exibição

Your Jira timeline has built-in filters that make viewing and managing work simple. You can use them to only show work items that relate to product work or highlight your team’s “keep the lights on” tasks. You can find filters at the top of your timeline.

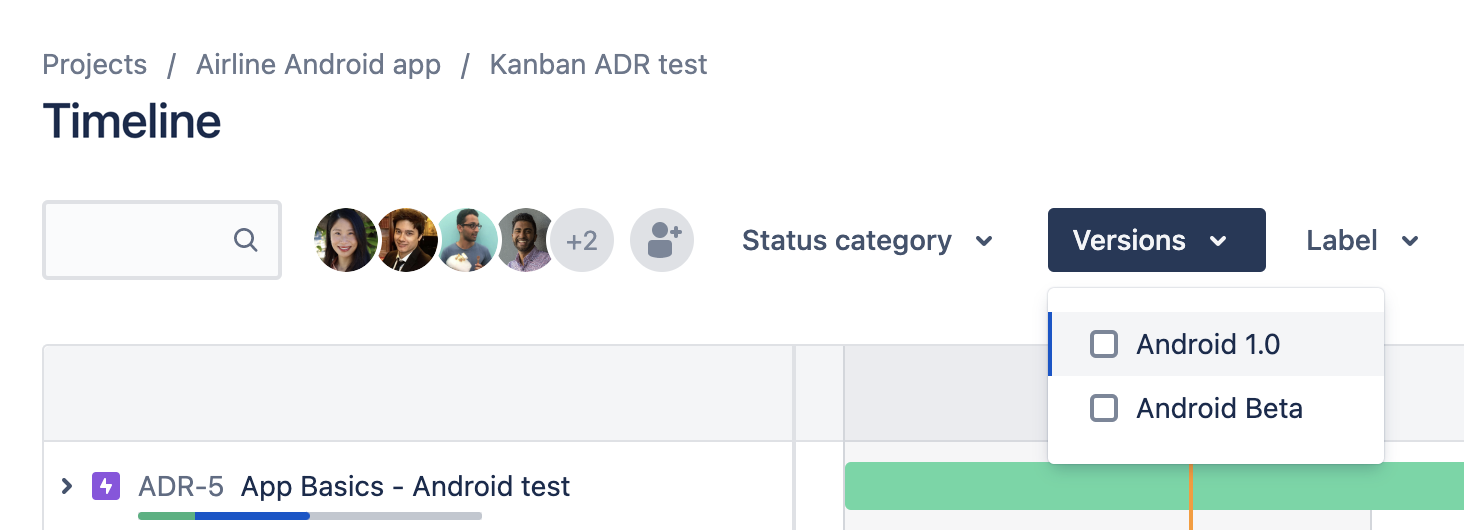

Refine your timeline by searching for keywords and filter by assignee, status, label, work type, versions, or component. The search bar is always available. Other filters appear only after you add an assignee to a work item, create more than one type of work item, or add a label to a work item on your timeline. Filters apply to all parent and child work items in your timeline view.

Filtragem do menu suspenso na visualização de cronograma no Jira Software

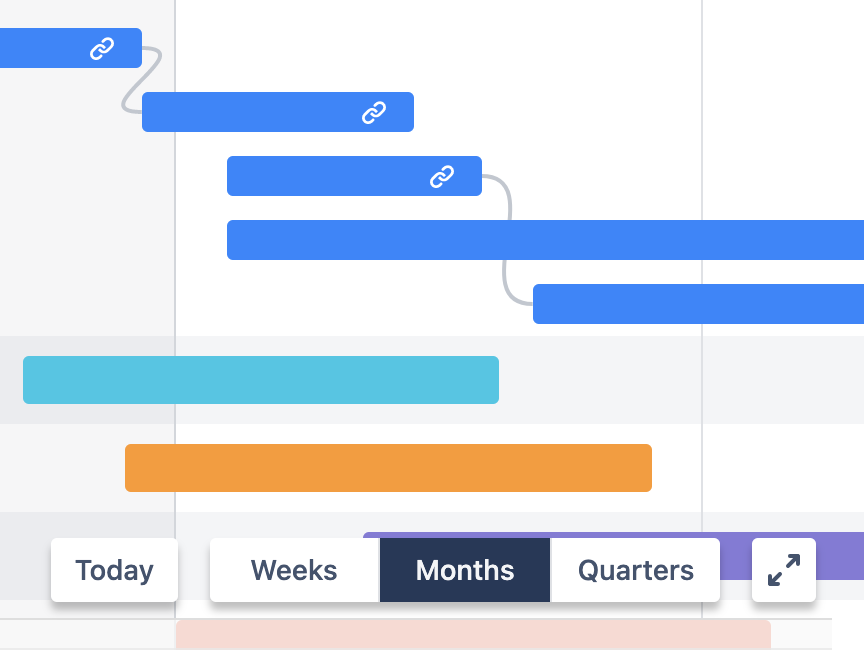

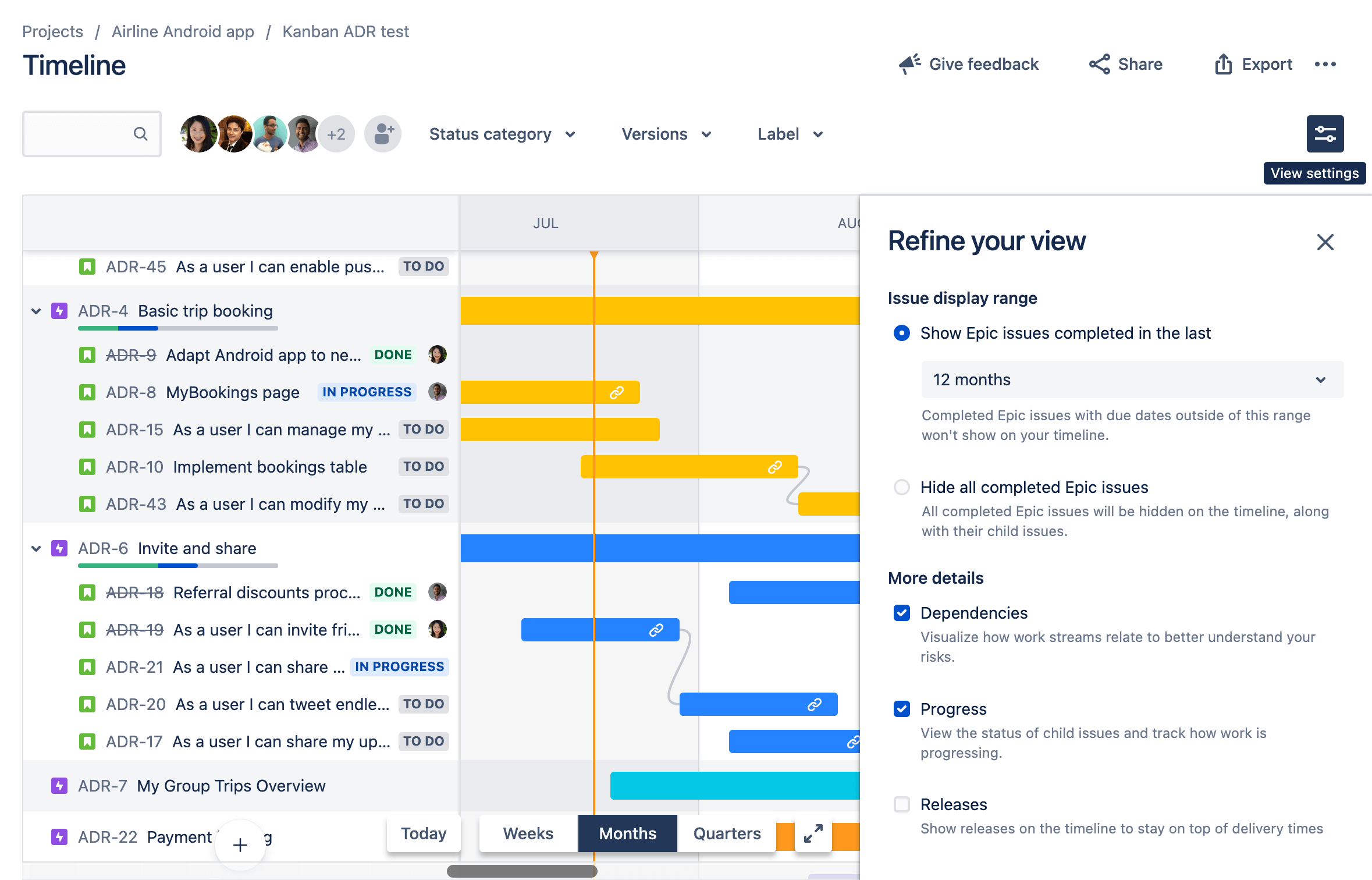

Ajuste as configurações de visualização do cronograma para entender o que está em risco. Adicione ou remova dependências e visualizações de progresso e filtre epics por status.

Ajuste das configurações de visualização do cronograma no Jira Software

Use o seletor de cronograma no canto inferior para ampliar e reduzir o cronograma e visualizar as próximas semanas, meses ou trimestres.

Configurações de filtro do Jira

Compartilhar e exportar

Os recursos de compartilhamento e exportação permitem que o cronograma do projeto seja compartilhado com facilidade com os interessados, adicionado a uma apresentação, anexado à documentação do projeto, impresso ou adicionado a uma página do Confluence Cloud.

Página do Confluence Cloud

Para enviar o cronograma por meio do Jira, digite nomes de usuários ou e-mails ou clique em “Copiar link” para obter o URL do cronograma.

Compartilhamento de cronograma no Jira Software

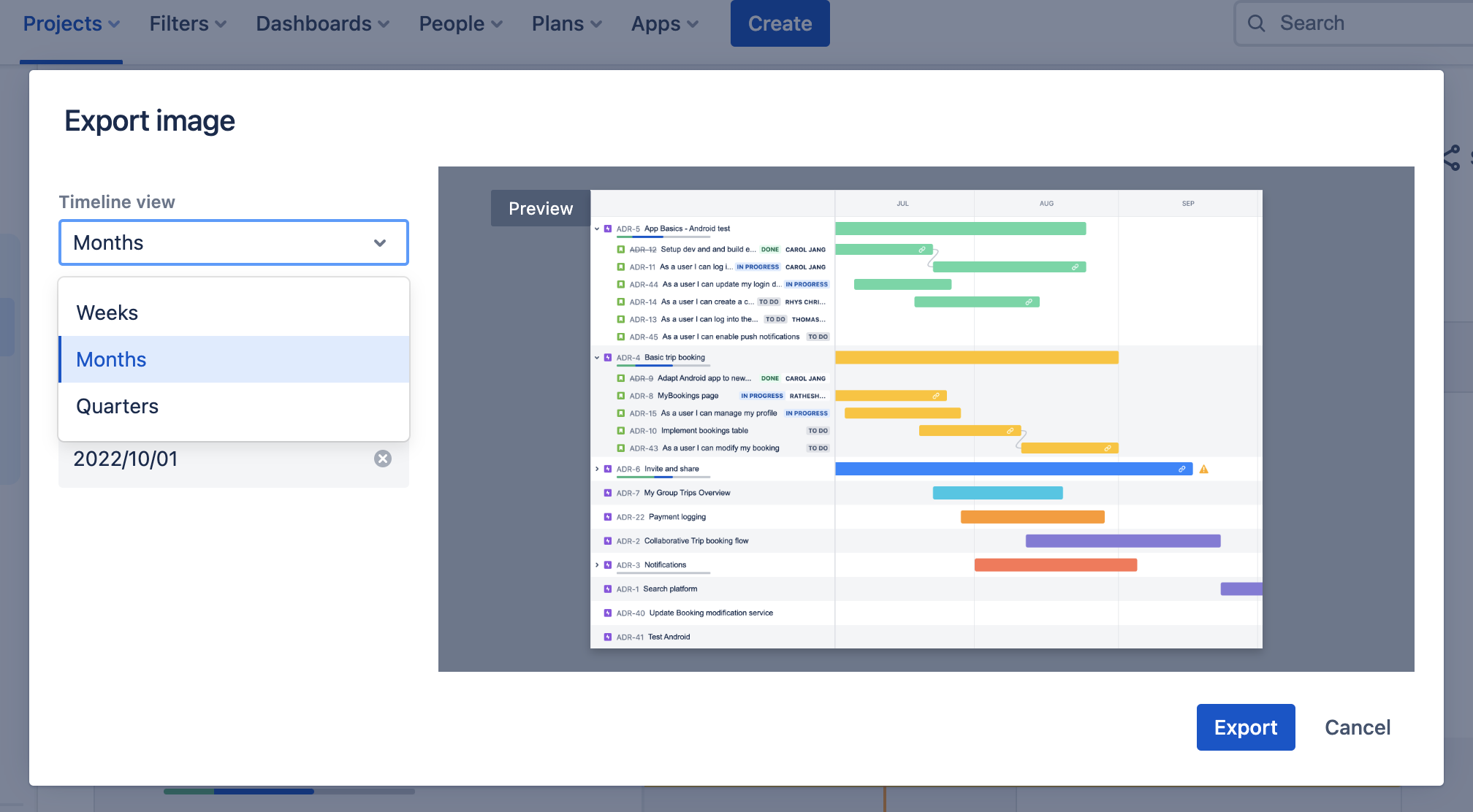

Para exportação como imagem, selecione a visualização desejada do cronograma e as datas de início e de término do trabalho no qual você quer realizar esse processo.

Exportações no Jira

Atribuição de dependências

O gerenciamento de dependências é fundamental para as equipes. Quando as dependências são visualizadas e bem mapeadas, a equipe pode se adaptar e planejar caminhos alternativos. No Jira, você pode mostrar com facilidade a relação entre epics mapeando dependências direto do cronograma.

Para criar uma dependência direto do cronograma:

Dependências nos roteiros

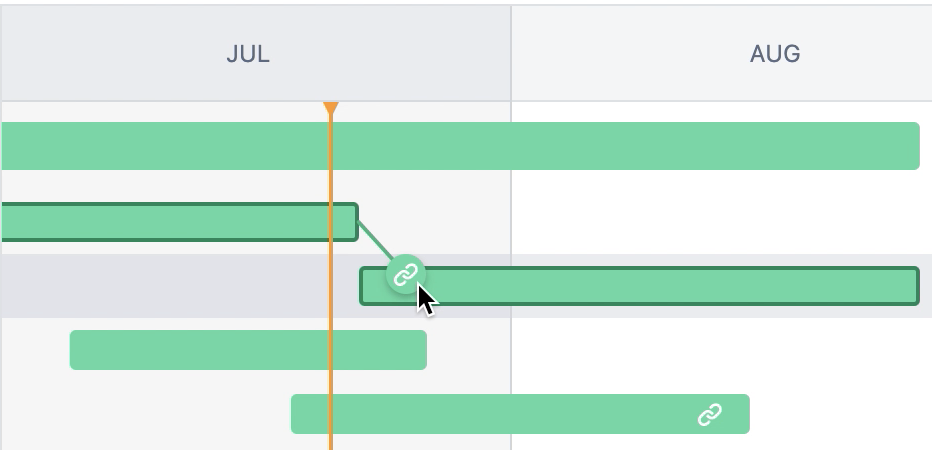

  1. Hover over the work item’s schedule bar to reveal dots on either side, as shown above.
  2. Drag one of the dots to the work item you want to link. The timeline automatically configures the order of the dependency (blocks or is blocked by) based on the order in which work items are scheduled.

To create a dependency from the side work item view panel:

  1. Highlight a work item on the timeline to open the side info panel.
  2. Select the icon to open the link menu, then choose Link work item.
  3. Select either blocks or is blocked by, then select the work item to link.
